50 Kv van Soest naar Amersfoort

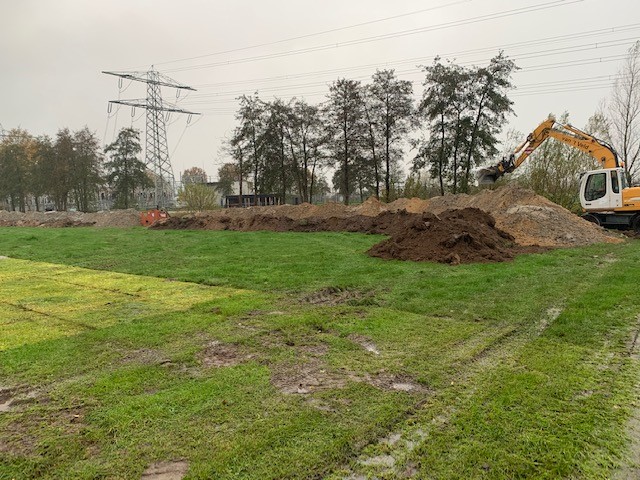

In opdracht van Dynniq en Stedin wordt een hoogspanningsroute aangelegd die vanuit Soest naar Amersfoort gaat.
Stedin heeft besloten aanpassingen door te voeren aan het operationele netwerk in de omgeving Amersfoort. De intentie van Stedin is hierbij om een nieuwe 50 kV verbinding te realiseren. Deze is gelegen tussen het 50 kV station Amersfoort 3 aan de Sem Dresdenstraat en het 50 kV station Soest 2 gelegen aan de Peter van den Breemerweg 21 te Soest. Naast de verbinding tussen de stations Soest 2 – Amersfoort 3 worden er nog 2 verbindingen meegenomen in de uitvoering.
Bij de aanleg wordt vanuit Soest gestart met 3 bundels van 50 Kv. In Amersfoort gaan er 2 bundels 50 Kv naar een ruimte, vanuit daar gaat de route met 1 bundel verder. Deze bundel gaat door het oude centrum van Amersfoort naar de andere kant van Amersfoort. Hier wordt alles aangesloten in een bestaande ruimte.

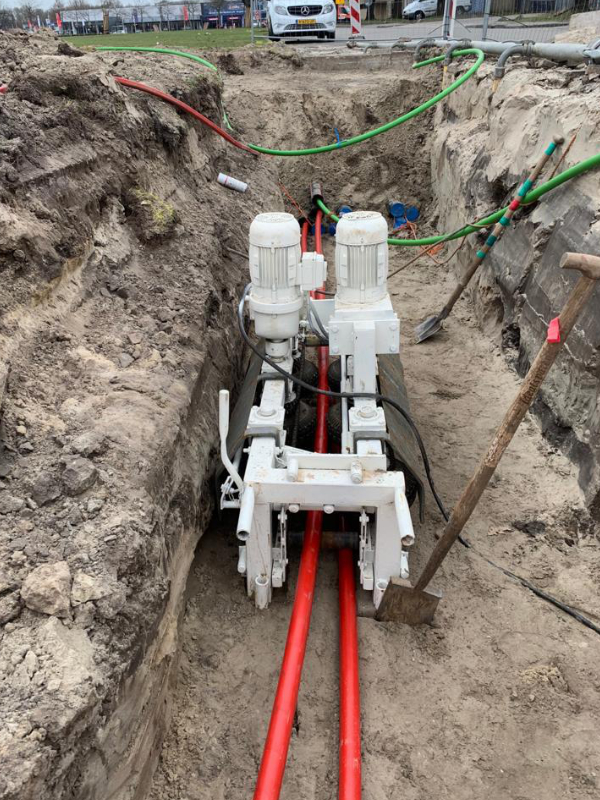

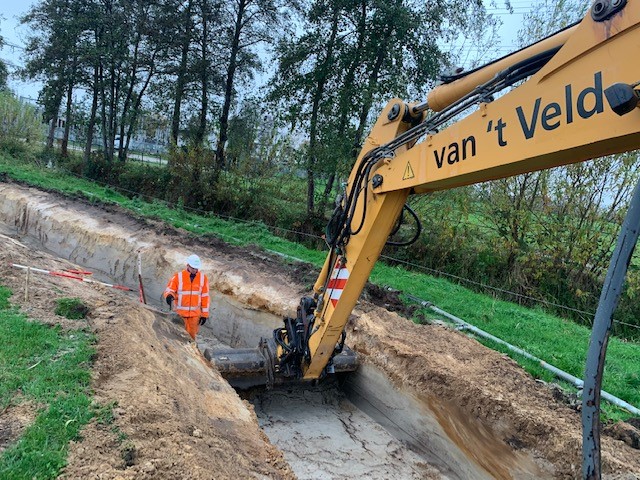

Het tracé van ± 5.700 meter wordt voornamelijk gerealiseerd door 20 gestuurde boringen en ± 1000 meter aan open ontgraving. Om de kabels met elkaar te verbinden zijn er 6 lasmof locaties gesitueerd.

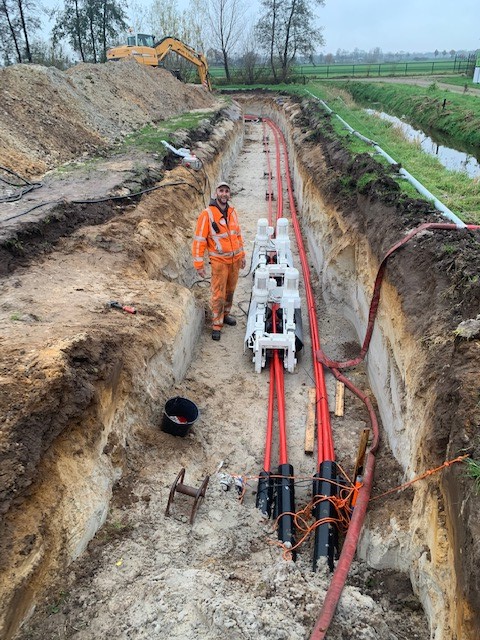

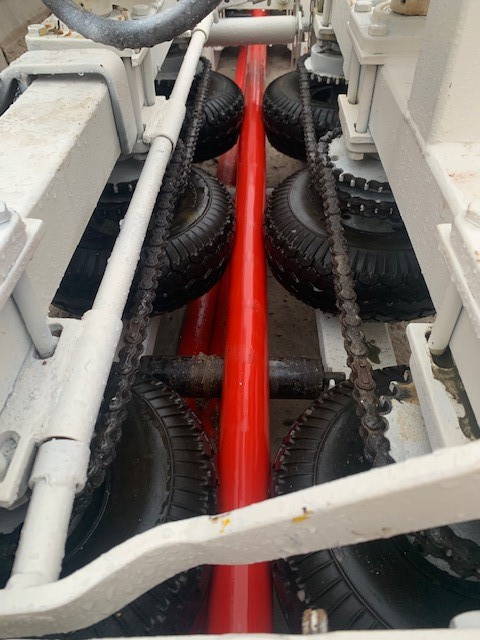

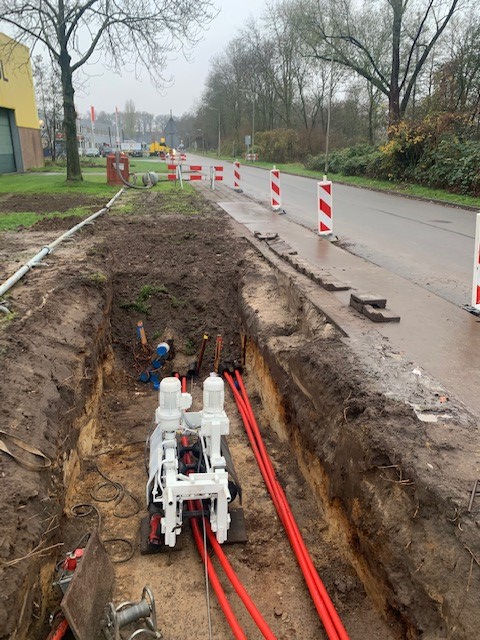

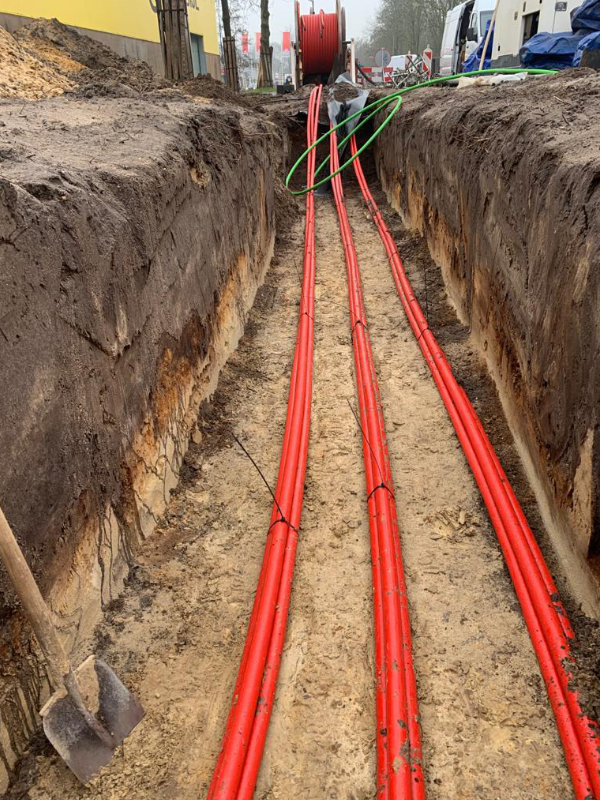

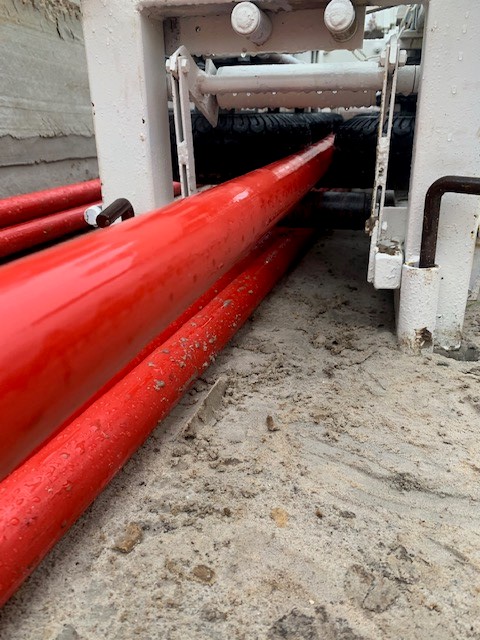

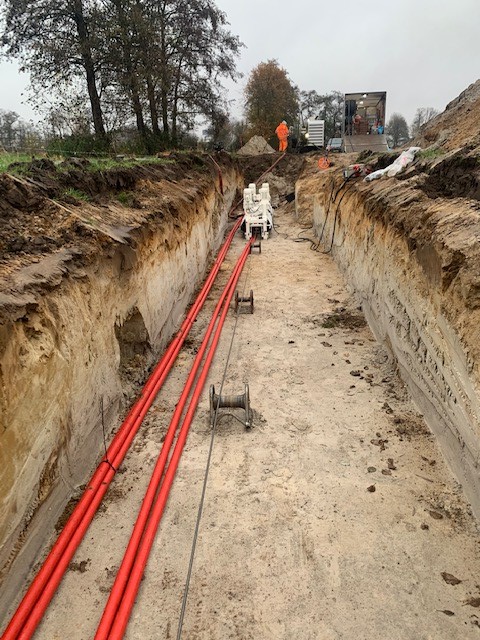

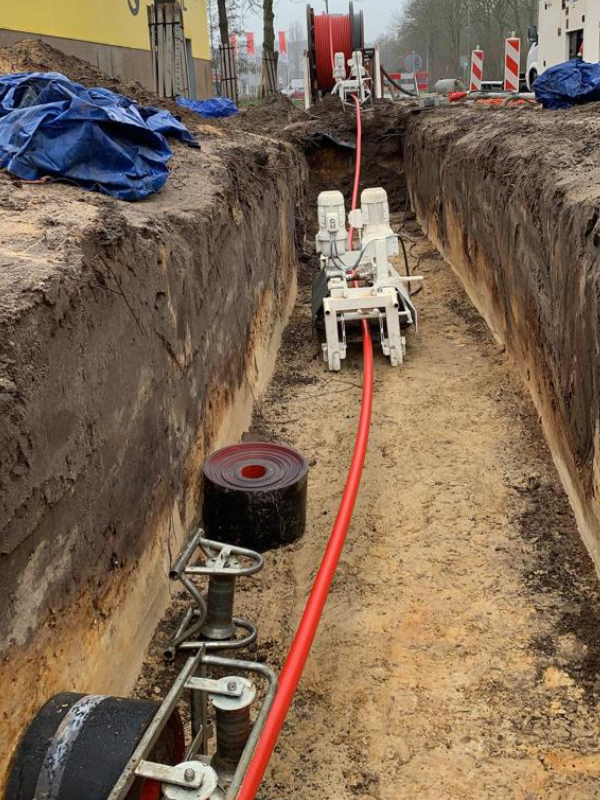

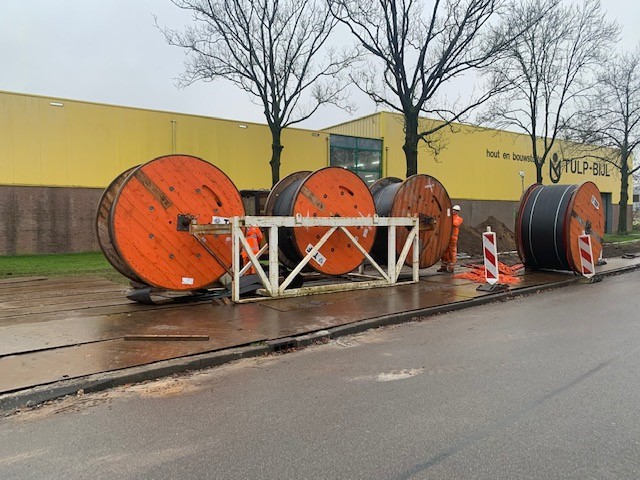

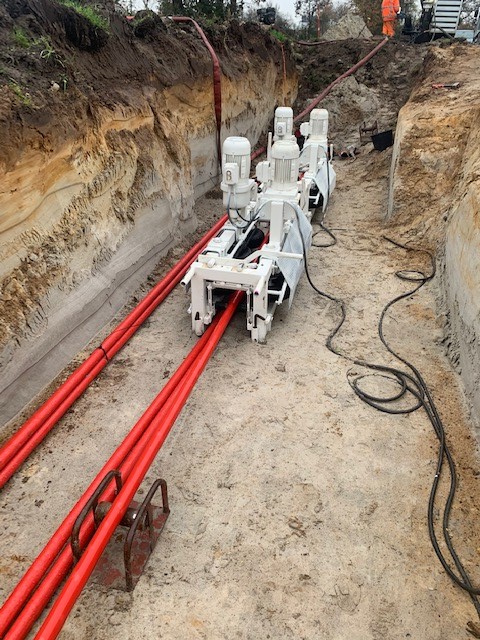

Alle kabels worden 1 voor 1 getrokken met behulp van kabeltransporteurs geleverd door Van ’t Veld.
In totaal zal dit project ca. 4 maanden duren en wordt er ongeveer 35 kilometer kabel verwerkt en voor 6 km gestuurde boringen uitgevoerd.
Bron: https://www.ageladviseurs.nl/start-aanleg-50-kv-verbinding-soest-2-amersfoort-3/
